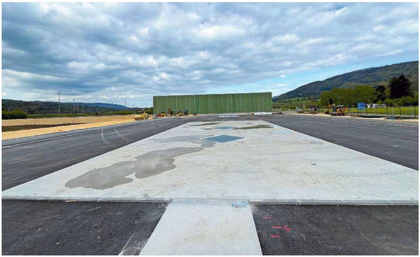

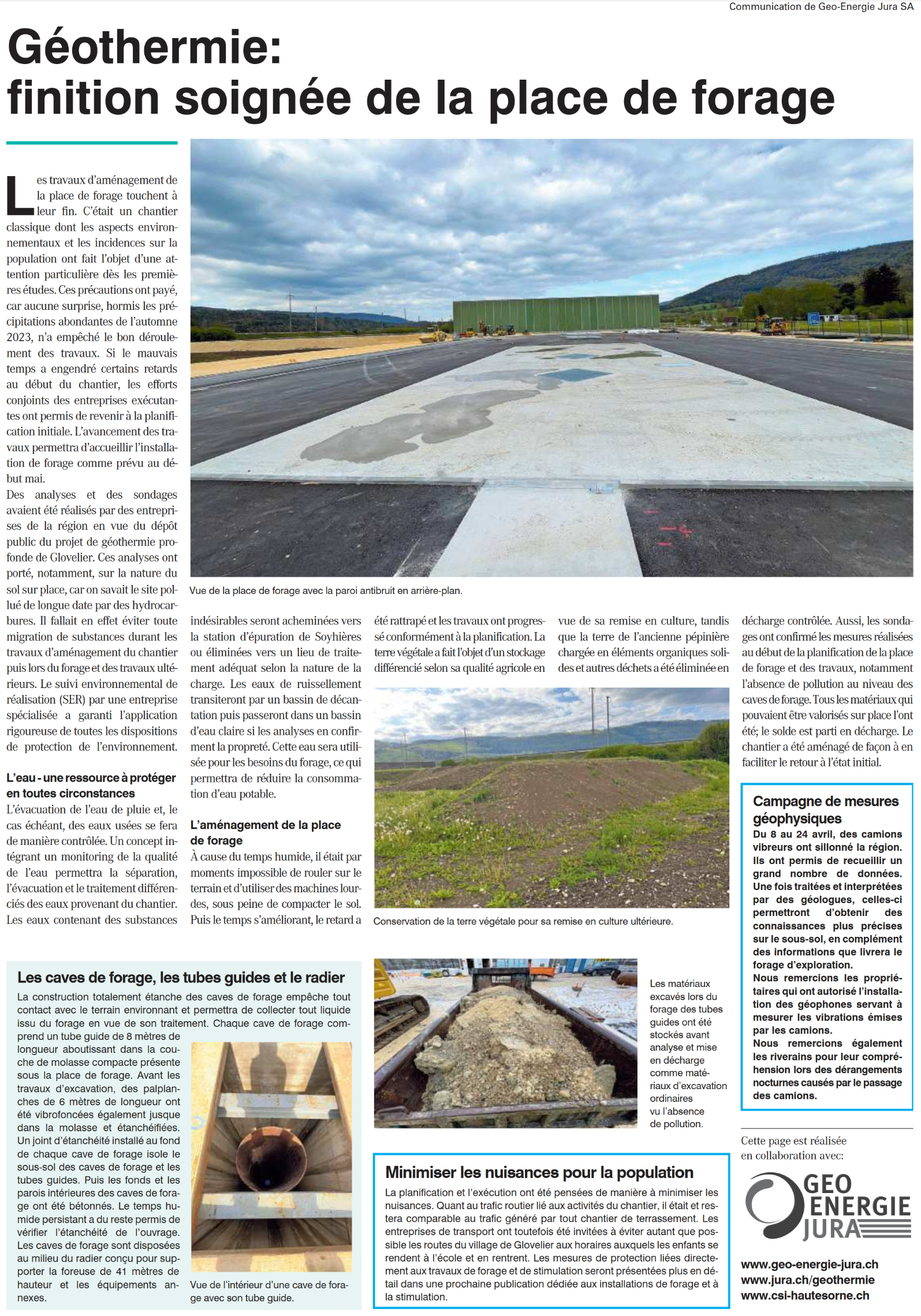

Les travaux d’aménagement de la place de forage touchent à leur fin. C’était un chantier classique dont les aspects environnementaux et les incidences sur la population ont fait l’objet d’une attention particulière dès les premières études. Ces précautions ont payé, car aucune surprise, hormis les précipitations abondantes de l’automne 2023, n’a empêché le bon déroulement des travaux. Si le mauvais temps a engendré certains retards au début du chantier, les efforts conjoints des entreprises exécutantes ont permis de revenir à la planification initiale. L’avancement des travaux permettra d’accueillir l’installation de forage comme prévu au début mai.
Des analyses et des sondages avaient été réalisés par des entreprises de la région en vue du dépôt public du projet de géothermie profonde de Glovelier. Ces analyses ont porté, notamment, sur la nature du sol sur place, car on savait le site pollué de longue date par des hydrocarbures. Il fallait en effet éviter toute migration de substances durant les travaux d’aménagement du chantier puis lors du forage et des travaux ultérieurs. Le suivi environnemental de réalisation (SER) par une entreprise spécialisée a garanti l’application rigoureuse de toutes les dispositions de protection de l’environnement.
L’eau – une ressource à protéger en toutes circonstances
L’évacuation de l’eau de pluie et, le cas échéant, des eaux usées se fera de manière contrôlée. Un concept intégrant un monitoring de la qualité de l’eau permettra la séparation, l’évacuation et le traitement différenciés des eaux provenant du chantier. Les eaux contenant des substances indésirables seront acheminées vers la station d’épuration de Soyhières ou éliminées vers un lieu de traitement adéquat selon la nature de la charge. Les eaux de ruissellement transiteront par un bassin de décantation puis passeront dans un bassin d’eau claire si les analyses en confirment la propreté. Cette eau sera utilisée pour les besoins du forage, ce qui permettra de réduire la consommation d’eau potable.
L’aménagement de la place de forage
À cause du temps humide, il était par moments impossible de rouler sur le terrain et d’utiliser des machines lourdes, sous peine de compacter le sol. Puis le temps s’améliorant, le retard a été rattrapé et les travaux ont progressé conformément à la planification. La terre végétale a fait l’objet d’un stockage différencié selon sa qualité agricole en vue de sa remise en culture, tandis que la terre de l’ancienne pépinière chargée en éléments organiques solides et autres déchets a été éliminée en décharge contrôlée. Aussi, les sondages ont confirmé les mesures réalisées au début de la planification de la place de forage et des travaux, notamment l’absence de pollution au niveau des caves de forage. Tous les matériaux qui pouvaient être valorisés sur place l’ont été; le solde est parti en décharge. Le chantier a été aménagé de façon à en faciliter le retour à l’état initial.
Geo-Energie Jura
